操作方法
1.基础处理清洗设备的基础表面不得有碎石、浮浆、灰尘、油渍、脱膜剂等杂物。灌浆前24小时,设备基础表面应充分潮湿。灌浆前1小时,应吸收存水。
2.根据设备座椅的具体情况,明确注浆方法,选择相应的注浆方法,因为CGM具有良好的流通性能。一般情况下,可以使用“自重法注浆”,将浆体立即从模板口注入,完全依靠浆体的自重自主流平,填充所有注浆空间;如果注浆面积大,结构特别复杂或距离不大,可以采用“上级漏斗法注浆”或“压力法注浆”进行注浆,以保证浆体能够充分填充各个角落。
3.根据建立的灌浆方法和灌浆施工图架模板,模板定位标高应高于设备底座上至少50毫米的表面。模板必须牢固牢固,以防止松动和跑浆。
4.根据产品合格证上介绍的水料比例,灌浆材料的搅拌应使用饮用水,水温应为5。~40℃为宜,可采用机械或人工搅拌。选用机械搅拌时,搅拌时间一般为1。~2分钟。在使用人工搅拌时,最好先加入2/3的需水量搅拌2分钟,然后再加入剩余的需水量搅拌至对称。

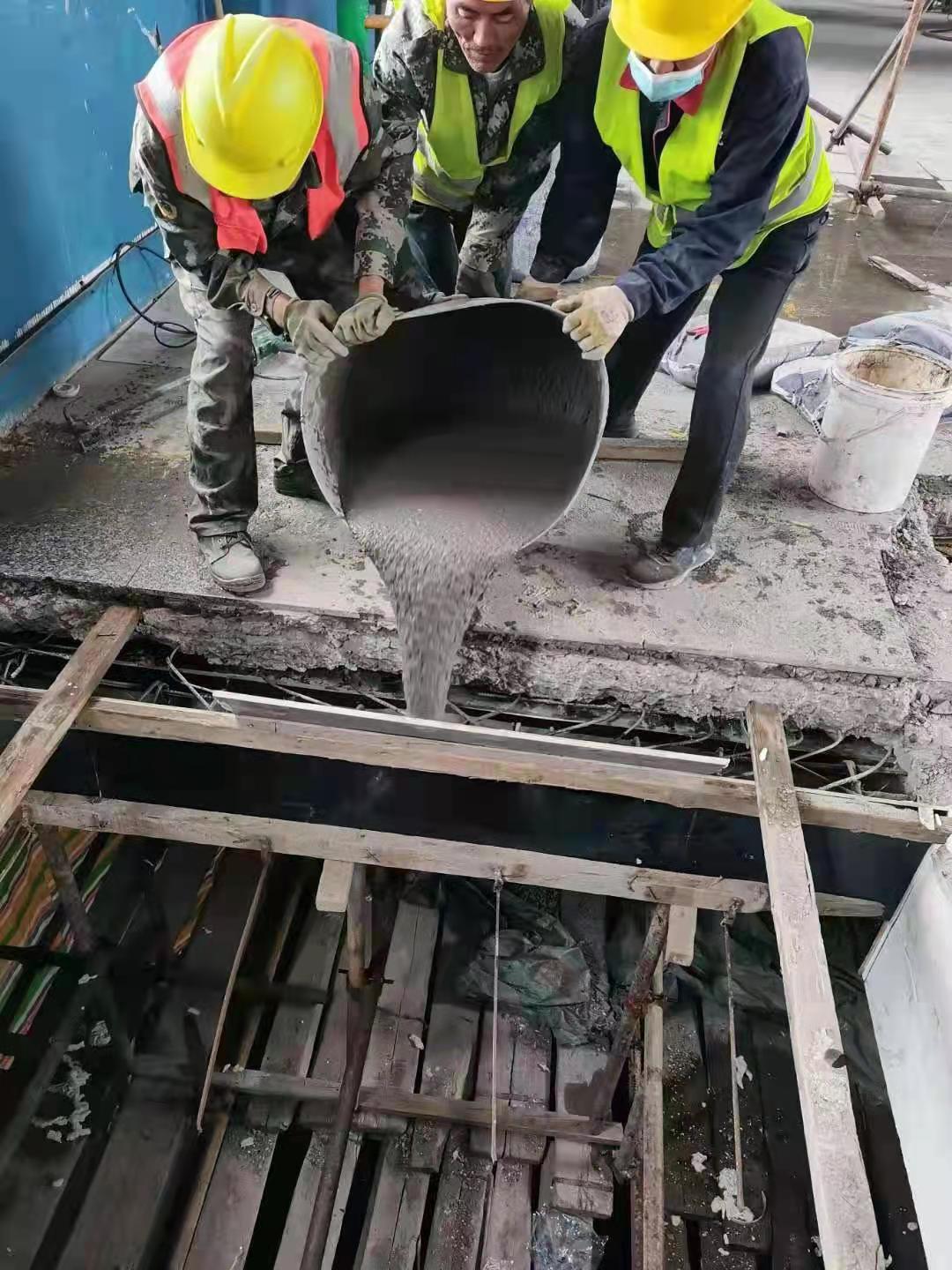

5.注浆
6、常见问题1)。浆体需要从一侧灌入,直到另一侧溢出,以便排出设备座椅和混凝土基础之间的气体,使灌浆丰富,不能从四侧同时灌浆。
2)。灌浆开始后,必须继续进行,不能中断,灌浆时间应尽量减少。
3)。注浆过程中不宜振捣,必要时用竹条等带动引流。
4)。注浆层厚度每次不应超过100毫米。.
5)。长型设备及路轨基本灌浆,应采用按段施工。每段距离应为10m。
6)。如果在注浆过程中发现表面有泌水状态,可以撒一点CGM干料,吸收水分。
7)当注浆层厚度超过1000mm的机器基础灌浆时,可按总量比1000mm搅拌灌浆料。:1添加0.5毫米石材,但需要通过实验确定其可灌性能是否符合要求。8)。设备基础灌浆完成后,应在灌浆层结束时解决需要去除的部分。
9)。在灌浆施工过程中,直至出模前,应避免灌浆层受到振动和冲击,以免损坏未结硬的灌浆层。
模板与设备基座之间的水平距离应控制在100mm左右,以便于灌浆施工。
11)如果在灌浆过程中出现跑浆情况,应妥善处理。
当设备基础灌浆量较大时,应采用机械搅拌法,以保证灌浆施工。
维护1)灌浆后30分钟内,应立即喷洒保护剂或覆盖塑料薄膜,并覆盖岩棉被进行维护,或在灌浆层终凝后立即撒水保湿。
二是冬季施工时,维修对策还应符合现行《钢筋混凝土工程验收规范》(GB50204)的有关规定。
3)各温度条件下的维护时间和拆模时间表日温(℃)
拆模时间(h)保养时长(d)-10~096140~572105~15487≥15247
