#高强度无收缩灌浆材料#具有高强度、早强度、自流平、无收缩、防腐(锈)腐蚀、施工简单可靠、成本低、工期短等优点,风电设备基本灌浆施工采用高强度无收缩灌浆材料,只需添加产品推荐水,搅拌均匀,生产工艺如下:
注浆槽架体模板→主体现浇混凝土→基本表面处理→上锚板校正→配置高强度无收缩灌浆材料→二次灌浆→保养。
风电基础二次灌浆施工工艺采用高强无收缩灌浆材料:
1、注浆槽架体模板
风机基础灌浆前框架灌浆槽模板,注意灌浆槽宽度深度符合规定,避免灌浆材料用量过大,预留太小,导致凿子切割成本上升。
2、基本表面处理
基本表面应凿毛,无碎石、油渍、灰层、浮浆、蜡质等。
3、灌浆前24小时保持表面湿润,灌浆前1小时消除表面积水。

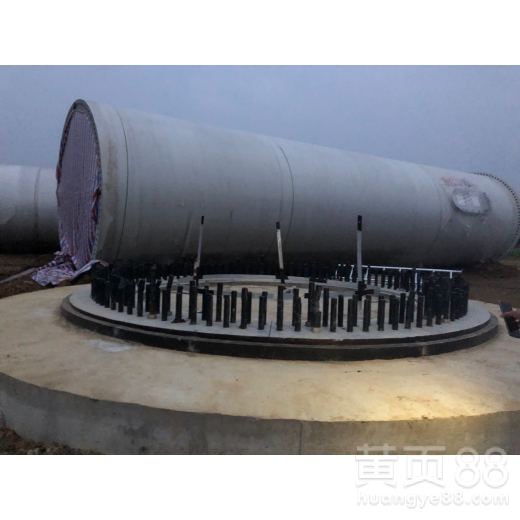

4、上锚板校正
注浆前锚板平整度不大于1.5mm,灌浆后不大于2mm.由于灌浆后浆体与上锚板和螺栓紧密配合,上强度后载荷均匀,必须严格测量上锚板的平整度,并在灌浆施工前、灌浆施工后、起吊施工前进行测量和重新测量。
5、灌浆料配置
每袋高强度无收缩灌浆料25公斤,需加水2.7kg-2.9kg上下,各厂家产品标准不同,需严格执行放水搅拌比例。
6、灌浆料拌和
采用低速机械搅拌,防止带气,至少搅拌3分钟,直到混合物完全对称,无结团。静置搅拌好的灌浆材料1~搅拌2分钟,尽量排出空气,然后搅拌1分钟~2分钟。
7、二次灌浆
灌浆时,应从一侧逐渐灌浆,直至另一侧溢出。不得同时从多侧灌浆。灌浆应继续进行,不得中断。禁止在灌浆过程中振动,以确保灌浆层的均匀性。
8、保养
灌浆后可覆盖湿麻纱、土工布或塑料薄膜,并保持湿润,冬季应注意保温。
