灌浆材料是一种广泛使用的结构加固材料。灌浆材料是以水泥为基本材料,添加天然高强骨料和各种混凝土添加剂的干混材料。与水混合后,具有高流动性、早强、高强、不收缩的特点。灌浆材料广泛应用于设备基础和钢结构基础的二次灌浆和锚杆锚固,以及混凝土梁、柱、板、墙的加固,混凝土空洞的补灌和修补。今天,边肖将向您介绍设备基础灌浆材料的施工工艺和注意事项。
一、灌浆材料施工工艺
1.人员准备
首先,灌浆工人必须通过考试,持证上岗,同时配备专职质检人员,对灌浆作业全过程进行检查和监督。
2.设备和工具的准备
设备基础灌浆作业前,应准备好灌浆准备、灌浆、灌浆试验、分仓和封缝的设备和工具,并检查和调试设备和工具的正常使用状态。为防止停电和灌浆失败,应准备发电机和高压水泵等备用设备。
3、材料准备
准备灌浆材料、座浆等材料进行封缝和分仓。特别需要注意的是,灌浆材料应与灌浆套筒相匹配,这由接缝类型检查决定。
4、模板支撑
除现行国家标准《混凝土机构施工质量验收规范》GB50204的有关规定外,模板支架还应符合下列要求:
(1)二次灌浆时,模板与设备底座周围的水平距离应控制在100mm左右;模板顶部的标高不应低于设备底座上表面50毫米。
(2)混凝土结构改造加固时,应留有足够的灌浆孔和排气孔,用于模板支撑,灌浆孔直径不小于50mm,间距不大于1000mm;灌浆孔和排气孔应高于孔点50毫米。
二、灌浆材料施工流程
1、设备基础处理
设备基础表面应打毛。清理基础表面,不得有碎石、浮浆、浮灰、油污、脱模剂等杂物。灌浆前24小时基础表面应充分湿润,灌浆前1小时清除积水。
2、钻孔
在空鼓严重的板面上钻孔时,钻孔位置不易离板边太近,宜相距15 ~ 20 cm。大面积镂空时,需要每隔30cm钻一个孔;钻孔深度应为板厚的1 ~ 1.5倍。
3、模板
根据确定的灌浆方法和灌浆施工图,支设模板,模板的定位标高至少高出设备底座上表面50mm,模板必须支设牢固,防止松动和漏浆。
4.混合灌浆材料

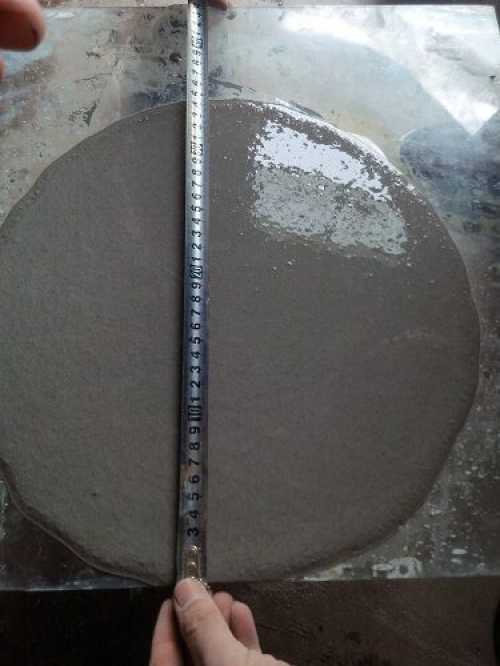

根据产品合格证上的水料比,确定加水量。搅拌要用饮用水,水温5 ~ 40℃。可以使用机械或手动混合。采用机械搅拌时,搅拌时间一般为1 ~ 2分钟。采用人工搅拌时,宜加入2/3的水搅拌2分钟,再加入剩余的水继续搅拌至均匀,加至标准稠度的水为12%-14%。搅拌后静置2-3分钟排气;然后进行流动性试验,符合要求的灌浆混合料方可用于灌浆作业。
5.灌浆
用高压灌浆机将配制好的灌浆材料灌入空鼓内,用橡胶锤在灌浆孔周围不断敲打,有利于灌浆材料的渗透;敲钻孔位置周围的空鼓区,检查胶水的铺展范围,直到空鼓区听不到空鼓声,即可判断已满。特殊情况下,可以重新灌装。
6.用重物按压
对于翘曲严重的区域,可在灌浆后用重物将翘曲处压平,待树脂固化产生粘结力后再将重物去除。
7、清洗灌浆机
灌浆机连续使用2小时或灌浆工作完成后,应进行清洗,以防止残余灌浆材料在灌浆机内部凝固而堵塞机器。清洗方法如下:将约500ml丙酮倒入注浆机中,启动注浆机,使残留在机器中的灌浆料随丙酮一起被抽出;直到灌浆机内没有剩余灌浆材料,向灌浆机内倒入少量机油,启动灌浆机,用机油润滑灌浆机各部件,防止生锈。
