灌浆材料的施工技术
1、人员准备
首先,注浆操作人员必须通过考核合格证书上岗,此外还应配备专业质检人员对注浆工作进行全过程检查和监督。
2、准备设备和工具
在设备基础灌浆作业之前,应准备好灌浆材料的制备、灌浆、灌浆试验、分仓和接缝堵漏的设备和工具,并对设备和工具的正常运行进行检查和调整。为防止断电和灌浆失败,还应准备发电机、高压泵等预留设备。
3、材料准备
准备灌浆材料及其座岩浆材料等接缝堵漏和分仓材料。必须特别注意的是,灌浆材料应使用与灌浆套筒一致的接头型式检验确定的灌浆材料。
4、广西灌浆材料模板支护
除符合GB50204现行国家标准《混凝土机构工程施工质量验收规范》的有关规定外,模板支护还应符合下列规定:
①第二次灌浆时,模板与设备底座周围的水平距离应保持在100毫米左右;模板顶部标高应不低于设备底座上表面50毫米。.
②钢筋混凝土改造加固时,模板支护应留有足够的灌浆孔和排气孔,灌浆孔直径不小于50mm,间隔不超过1000mm。;灌浆孔和排气孔应高于孔洞50毫米。.
二是灌浆材料施工工艺流程流程
1、基础设备处理
设备的基础表面应进行凿毛处理。清理基础表面时,不得有碎石、浮浆、灰层、油渍、脱膜剂等杂物。灌浆前24小时,基础表面应充分潮湿,灌浆前1小时消除积水。
2、打孔
在空鼓地区严重的表面打孔,打孔位置不宜与木材边缘过近,间隔15。~20cm,大规模空鼓时,每30cm必须钻一个孔;钻孔深度为1厚。~1.5倍为宜。
3、支模板
根据建立的灌浆方法和灌浆施工图架模板,模板定位标高应高于设备底座上至少50毫米的表面,模板应牢固牢固,防止松动和跑浆。
4、配制灌浆料
根据产品合格证中的水料比明确加水量,搅拌用水应采用饮用水,水温为5。~40℃为宜,可采用机械或人工搅拌。选用机械搅拌时,搅拌时间一般为1。~2分钟。人工搅拌时,建议先加入2/3的需水量搅拌2分钟,然后再加入剩余的需水量搅拌至对称,标准稠度加水量为12-14。搅拌完成后,静置2-3分钟,进行排气;然后进行流动性测试,可以使用符合要求的灌浆材料混合物进行灌浆。

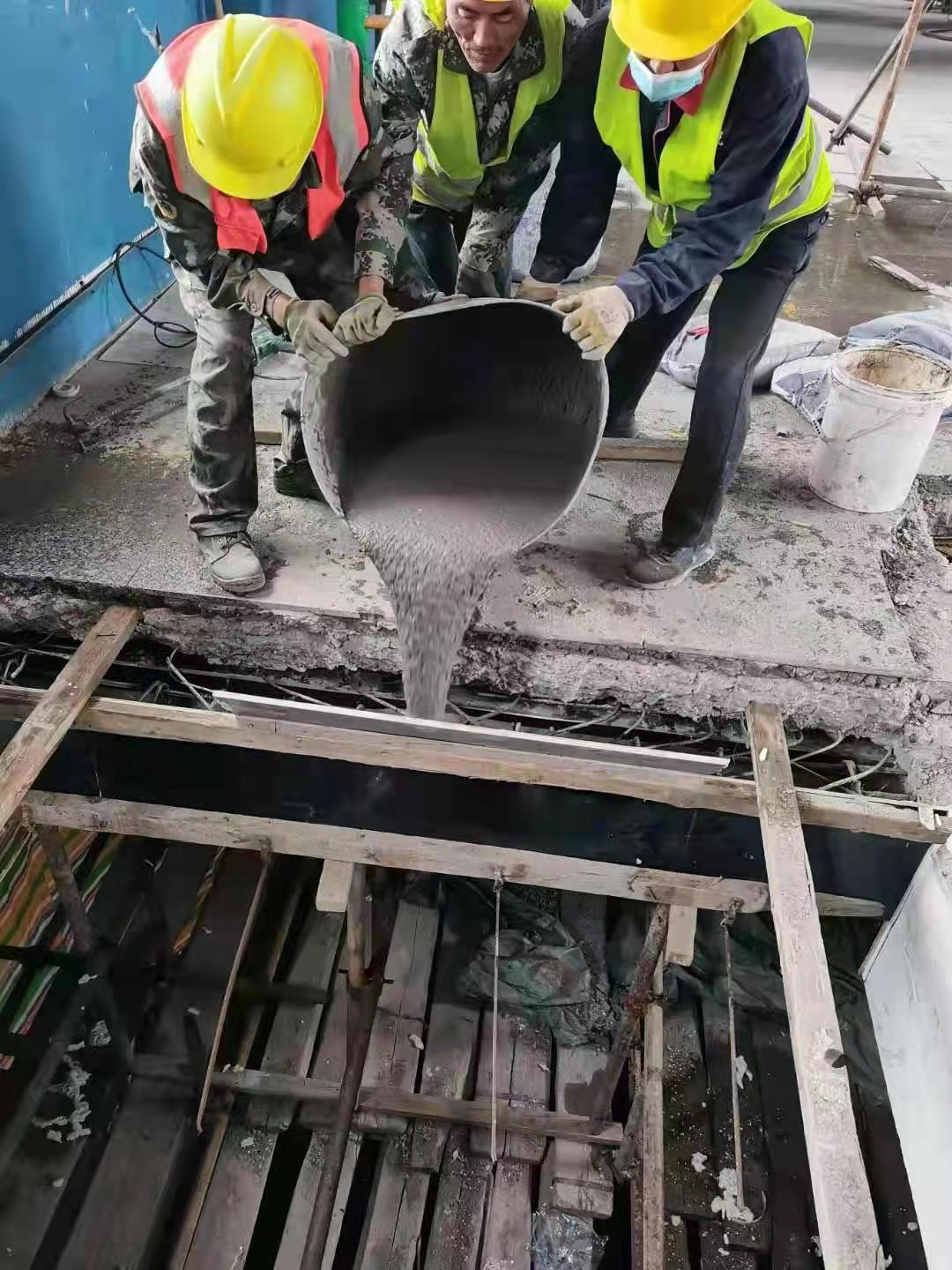

5、注浆
用高压灌浆机将准备好的灌浆材料倒入空鼓中,用橡胶锤连续敲击灌浆孔周围,有利于灌浆材料的渗透;敲击打孔部位周围的空鼓区域,检查胶水的扩散范围,确认已经填满,直到空鼓区域敲击时听不到空鼓的声音,必要时再补充一次。
6、用吊物压
对于翘角严重的地区,可在灌浆后用吊物将翘角铺平,待树脂固化引起粘结后即可将吊物移走。
7、清理灌浆机
灌浆机应在坚持使用2小时或灌浆工作完成后清洗,以防止灌浆机内残留灌浆材料干固堵塞设备。清洗方法是将约500毫升甲苯倒入灌浆机中,启动灌浆机,促使附着在设备中的灌浆材料与甲苯一起生产;直到灌浆机内部没有残留灌浆材料,直接将少量机油倒入灌浆机中,启动灌浆机用机油润化灌浆机的各个部位,防止生锈。
8、验收标准
验收标准是在灌浆区域使用吊物压力,一段时间后(约12。~24小时)待树脂固化后退开吊物,空鼓翘角地区已无明显松动,且敲击声为实心,则认定为注浆修复成功。
9、修复打磨
等待空鼓区域全部注浆完成后,便可将打孔区域清洗干净,用云石胶修复孔眼,固化后对地面进行打磨翻新及晶面处理。
灌浆材料按工艺施工时应注意以下事项?
1、在灌浆材料施工浇制过程中,应随时检查标高,避免因模板沉降而导致灌浆材料表面不平整。
2、灌浆过程中禁止振捣,必要时选择灌浆推进(灌浆材料沿灌浆流动方向底部推进,灌浆材料禁止从灌浆层中、上部发布)。
3、在灌浆之前,要清除地脚螺钉表面的油渍和锈迹。
4、灌浆材料的混合物应在灌浆材料制造商给出的工作时间内使用,且长度不应超过30分钟。目前,灌浆材料的混合物已经开始凝结,无法继续使用。
5、一旦灌浆失败,广西灌浆材料应暂时停止灌浆,并及时用高压水枪将灌浆材料混合物冲洗干净,灌浆材料混合物已灌入套筒和部件的结合面。
