风力发电灌浆材料全称风力发电极高强度风塔基础灌浆材料,风力发电专用灌浆材料是一种特殊型号的高强度无收缩灌浆材料,主要用于陆地风力发电机组、风塔基础灌浆施工,强度为80兆帕至120兆帕,强度高,早期强度和循环性能优于一般灌浆材料,石材非常薄,适合泵送。具有高抗疲劳性能,属于风力发电基础灌浆,独特开发了一种灌浆材料。
、施工工艺
施工技术

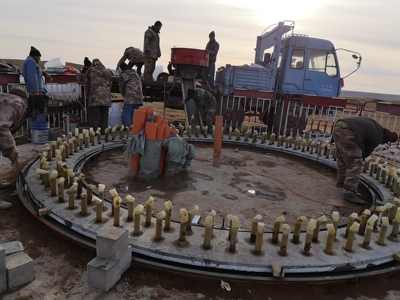

(1)根据螺栓基础图组装锚板的埋件。
(2)将下锚板支撑螺栓与相应的埋件焊接牢固,焊脚高度≦6mm,调整支撑螺栓,使下锚板达到图纸建筑标高,下锚板平整度≦3mm,下锚板与基础同轴度≦5.0mm.
(3)现浇混凝土完成后,规定锚板顶部在一个平面内,偏差不超过2mm。当制造商有特殊要求时,应按照制造商的要求执行,并尽量减少安装误差。
(4)螺栓穿入下锚板后,所有垫片应放在下锚板下方,下螺帽应拧紧至300N.m,不容忽视。下锚板下部垫层浇筑前,应进行隐蔽工程验收。监理验收后,丝口不得小于2扣,签证。只有在确定标准(螺母无遗漏和拧紧)后才能浇筑。
(5)左右锚板的同轴度≦3mm.
(6)在现浇混凝土环节中,应关键维护螺栓组件,用塑料布或雨布包裹上锚板和螺栓的上端,以免污染或损坏浇筑混凝土中的上锚板和螺栓。
(7)主体现浇混凝土3天后可灌浆,二次灌浆规定无收缩、无泌水、自流平、性、防腐(锈)腐蚀。灌浆材料厚度允许偏差±5mm,应连续施工。灌浆材料的施工和维护应按照《水泥基灌浆材料应用技术规范GB/T5048-2015》进行。
(8)水泥基灌浆材料接触的混凝土表面应充分凿毛。灌浆前,应清洁灌浆材料接触的机器底板和混凝土基础表面,无松动砾石、浮浆、灰层、油渍、果蜡等。灌浆前24h基础混凝土表面应充分浸泡,灌浆前1h消除蓄水。
(9)二次灌浆时,应从一侧进行灌浆,直至从另一侧溢出,不得从相对两侧同步灌浆。灌浆开始后,应继续进行,并尽量减少灌浆时间。
(10)灌浆材料设计强度后,表面涂有普通环氧煤沥青,干膜厚度不小于300um.按照《埋地钢管环氧煤沥青防腐层技术标准(SY0447-2014)》执行。
(11)基本混凝土强度达到后,可进行吊装施工。螺栓张拉至设计预拉力926kn,超张拉指数1.15。螺栓验收合格后,风扇可调节发电。
